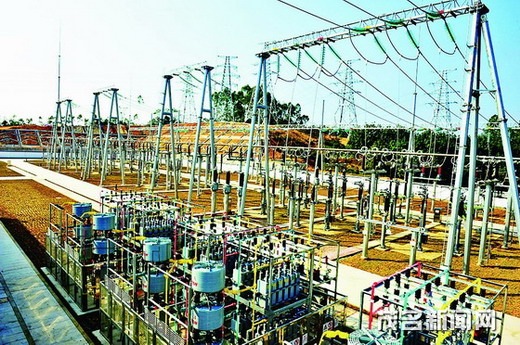

220千伏那务变电站投产 可有效化解茂名大面积停电风险(图)
昨日,作为今年省政府考核重点项目之一的220千伏那务变电站顺利投产。它的建成,将有效化解化州、信宜大面积停电的风险,提高供电安全性、可靠性。 新建220千伏那务变电站是茂名电网北部环网的重要变电站,不但能承担化州北部供电重任,而且能够有效提高茂名电网安全可靠性。该工程动态总投资3.55亿元,建设220千伏那务变电站一座;220千伏送电线路约102公里,线路塔基269基;110线路约43公里,塔基127基。 记者了解到,今年3月份该工程进场施工以来,因受到当地村与村之间土地权属争议问题影响,一些村民多次到施工现场进行阻挠,致使工程无法正常施工,严重延误了工程进度。为解决受阻问题,供电部门多次与市政府沟通,协商解决之道。5月23日上午,市委副书记、市长李红军、副市长梁罗跃到那务变电站工程调研,同时召集市国土局、公安局、法制局、化州市政府、那务镇政府等单位共商化解矛盾之计。 在李红军亲自督办下,受阻问题得以解决,变电站工程顺利开工。为确保该工程年底前安全、优质投产,参与该工程建设的施工、监理、设计等单位密切配合,克服了雨水多、地形复杂、材料搬运难、区域跨度大、占地征用情况复杂等诸多困难,争时间、抢进度,做出了极大地努力,变电站终于在年底前顺利投产。(梁奈 阳浩) |
