茂名快速推进项目建设 上半年79项重点项目开工建设(图)
2014-07-24 07:56:57  来源:茂名新闻网 【 繁体】 评论:0

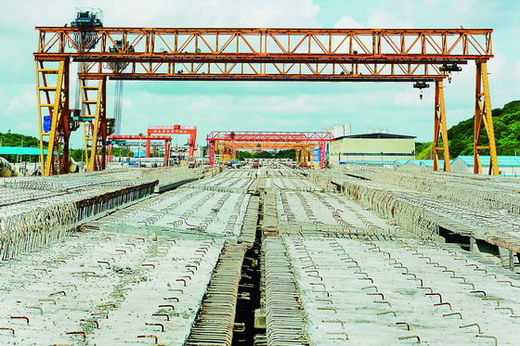

图为场面壮观的包茂高速公路预制场 茂名日报记者 丘立贺 摄

  今年以来,我市认真贯彻落实省委、省政府关于进一步促进粤东西北振兴发展的决策部署,科学规划、统筹推进新一轮振兴发展,快速推进重点项目建设, 建设热浪一浪高过一浪,喜讯接二连三。上半年,全市重点项目建设顺利实现“双过半”,其中36项省重点项目开工建设,开工率75%;79项市重点项目开工建设,开工率65.3%。这些重点项目含盖重大产业项目、重点交通基础设施项目、城市新区项目等。

  省市重点项目开工进度过半

  今年以来,我市依托博贺湾经济区、高新区、水东湾新城“三大平台”,把重点项目建设作为经济转型发展的重要抓手和强力支撑,以交通、能源、现代工业、现代农业、现代服务业、社会事业等重大项目为重点,全市上下攻坚克难,全力以赴加快推进重点项目建设,确保了全市重点项目建设顺利实现“双过半”。

  今年我市列入省重点建设项目48项,总投资653.5亿元,年度计划投资102.2亿元。截止6月底,已开工项目36项,开工率75%。今年列入市重点建设项目121项(含省重点建设项目),总投资1191.5亿元,年度计划投资175.6亿元。截止6月底,已开工项目79项,开工率65.3%。已竣工项目3项,总投资12.1亿元,分别为环氧乙烷装置、环保溶剂油、精细化工厂装置项目。

  近日,记者走进重点项目建设现场,所到之处机械轰鸣,工人忙碌,车辆来往穿梭,一片热火朝天的建设景象。

  一批重大项目取得突破性进展

  记者在现场看到,当前雨水虽多,但各地重点项目建设施工队仍然坚守在工地上,全力确保工程进度。在茂名石化柴油加氢装置项目建设现场,有关负责人告诉记者,目前该项目基础施工已完成98%,钢结构安装完成81%,工艺管线安装完成37%,静动设备安装完成88.7%,地下管网安装完成70.8%。

  “今年来,我市继续实行市领导挂钩督办重大项目制度,及时解决重点项目建设中存在的困难和问题,全力为重点项目建设保驾护航。”市发改局相关负责人说。

  截止6月底,我市重点项目中新开工项目19项,总投资201.9亿元,主要包括:深茂铁路茂名段、催化裂化装置增设烟气脱硫设施、柴油加氢装置、润滑油加氢异构装置、茂南特种蜡后加工项目、茂南MTBE原料预处理装置项目、广东粤电电白热水风电、电白惠众水产品加工项目、电白(香港)珠宝科技创意产业园、信宜电子电器产品项目、高州华润燃气管道、高州兴盈不锈钢厂、高州长信不锈钢厂(一期)、化州木地板项目、省道S280水东湾大桥、水东湾综合整治、茂名粤西农副产品交易中心、博贺新港区化工仓储及煤炭堆场工程、1.3-丙二醇和甲基异丁基酮项目。

  交通基础设施项目建设快马加鞭

  今年来,我市积极发挥深茂铁路指挥部办公室作用,协调推进征地拆迁、三电迁改等开工前各项准备,6月28日深茂铁路茂名先行开工段顺利开工建设。截止6月底,深茂铁路茂名段完成投资2214.41万元,茂名先行开工段7.35公里的土地、房屋丈量已经完成,已与村民小组签订征地协议,清表已完成6.8公里。深茂铁路通车后,广州与茂名之间的铁路运行时间将由5小时以上缩短至2.5小时左右,深圳至茂名将由原来的近7小时缩短至3小时以内。

  包茂高速持续快速推进。包茂高速信宜(桂粤界)至茂名段,征地拆迁工作已基本完成,总体施工进展较快。今年已完成投资19.3亿元,累计完成投资30.7亿元。

  茂名港博贺新港区粤电煤炭码头、博贺新港区东西防波堤加快推进。茂名港博贺新港区粤电煤炭码头项目码头工程累计完成投资4.9亿元,总体施工进度完成38.1%;博贺新港区东防波堤堤心石抛填累计完成23.161万立方米,堤心石推进累计完成603米。

  省重点预备项目前期工作快速推进

  在加快推进项目开工的同时,我市抓紧做好省重点前期预备项目各项前期工作,部分项目取得突破性进展,如:总投资113亿元粤西液化天然气(LNG)项目已由国家发改委发文拟选址在茂名市博贺新港区,并已获国家发改委同意开展前期工作“路条”;汕湛高速公路云浮至湛江段已完成工可修编并上报,2013年12月20日已将前期工作移交给广东省南粤交通云湛高速公路筹建处,标志着该项目建设工作正式启动,目前水土保持方案、放射性环评、地震安全性评价和地质灾害性评估已批复;茂名高州水库恢复89米正常蓄水位淹没处理工程已获得省发改委批复立项。广东粤电电白白马风电场、广东粤电信宜贵子风电场已获得国家能源局同意纳入“十二五”风电核准计划增补项目。(梁雪玲 刘雄伟
