茂名热电厂扩建工程进展顺利(图)

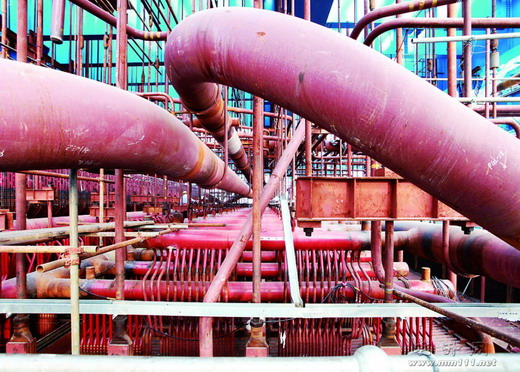

现在我们是24小时轮流作业,最多时有2000多人在场施工”,站在茂名热电厂扩建工程1×600MW“上大压小”超临界燃煤发电机组80米高的锅炉顶,该项目负责人彭一胜这样告诉记者:“比如我们头顶的这条大板梁重达90多吨,又必须整体吊装,施工难度可想而知。但我们全力克服困难保证了施工进度,项目可按计划完成投产!” 据了解,茂名热电厂扩建工程由茂名臻能热电有限公司投资建设,于2010年8月10日开工建设。项目规划建设一台1×600MW超临界燃煤发电机组,总投资247462万元。该项目当前已经完成了主厂房封顶、烟囱封顶、集控楼整体交安、汽轮机台板交安、发电机定子吊装、锅炉水压试验以及GIS系统和厂用6kV受电等节点;目前正在安装锅炉、汽轮机、发电机和各辅机,项目总体进度大约为75%,预计2012年5月10日完成建设投入运行。 据介绍,正式投产发电后,预计年发电量为3.3×109千瓦时。并且,由于采用超临界机组和先进的等离子点火技术,该项目发电煤耗率相对亚临界机组将降低3.5%,节油率可以达80%以上。另外,由于本项目配置了高效电袋除尘器、脱硫和脱硝系统,机组投产后可做到“增容不增污”,全厂SO2年排放量减少37.2%,NOX年排放量减少13.1%,烟尘年排放量减少36.0%,节能减排效益明显。这将为全市经济社会建设提供高效、环保的清洁能源,助推“滨海茂名”科学、协调发展。(张越 丘立贺) |
