筑牢安全根基——供电抗风加固项目施工现场调研(图)
2015-01-12 09:55:43  来源:化州市人民政府 【 繁体】 评论:0


  1月8日,化州供电局黎建明局长、梁森副局长在设备部张德强主任、李飞平副主任的陪同下,到官桥镇调研指导工作。

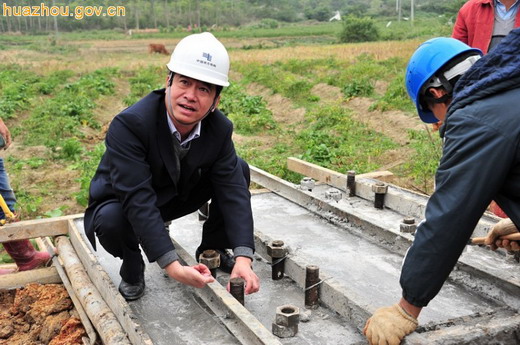

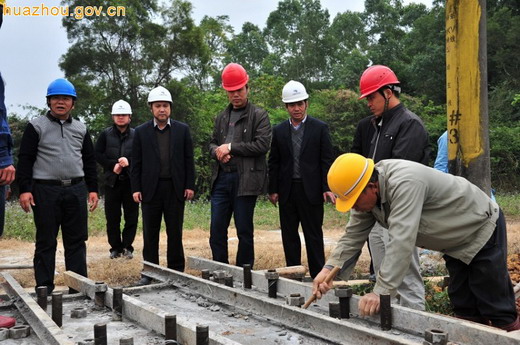

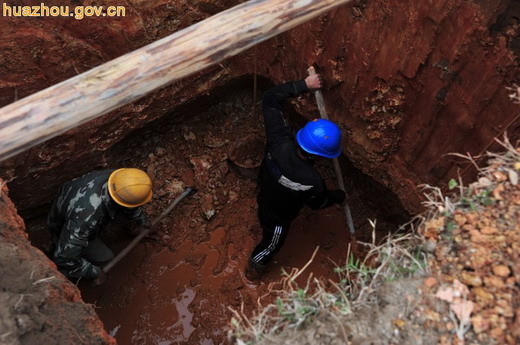

  在三角车村委会施工现场,黎建明详细察看了现场施工环境,与员式亲切交谈,了解施工情况。他在向官桥所长及施工负责人了解项目的建设情况时强调,虽然项目工期短,施工难道大,但一定要注意施工队员的精神状况,合理安排工作,避免人员过度疲劳;防风加固项目是我局重点建设工程,一定要充分利用各种机会向社会和群众做好宣传,梳理和协调好工农关系,在完成塔基混凝土浇筑后,要及时清理开挖的泥土,尽量做到施工不扰民;在确保安全的情况下,保证工程的质量和进度,尤其注意做好安全措施,供电所要加强现场施工的监督工作,防止发生任何安全事故。随后,黎建明一行还对已经完成混凝土浇筑的铁塔基础进行了检查。


  据了解,2015年化州供电局抗风加固工程共有133个项目,总投资8470万元。加固线路总长度260公里,电杆3293基,铁塔674基,电杆基础加固1959基,防风拉线813条,项目分布在近沿海60公里内的14个镇区,涉及60千米范围内重要线路、20千米范围内全部线路和20-40千米范围主干线加固。按照广东电网公司、茂名供电局的工作部署,该项目建设在6月30日前全部竣工。

  由于该项目点多面广,涉农多、青苗赔偿量大,沿线地形复杂、施工难度大,时间紧,任务重。为确保工程的顺利完成,化州供电局积极组织,提前筹备。2014年12月5日,召开了“化州供电局2015年抗风加固项目建设工作动员大会”,制定了《化州供电局2015年抗风加固项目实施总体工作方案》,成立了领导小组、工作小组和施工队伍。黎建明局长任领导小组组长,梁森副局长任副组长,成员为相关部门负责人,加强了对工程项目建设的协调工作。工作小组根据领导小组的具体安排,负责项目的协调实施,保证项目的顺利推进。

  各属地供电所也密罗紧鼓,提前准备,加强与镇委镇政府的联系,主动上门与村民沟通,积极开展政策宣传,争取政府和群众的大力支持,为项目的顺利开展打好民意基础。

  目前,该项目正在紧张有序地全面推进。(化州供电局
